La Ciudad |A cinco años de las trágicas inundaciones en la plata

Pese a los avances, las obras hidráulicas siguen demoradas y restan terminar 13

Si bien encaran la recta final del mega-plan, hace medio año habían prometido concluir los trabajos “troncales” para fines de 2017, luego se habló de marzo de 2018 y ahora, mínimo, octubre próximo. Las concluídas son 38

Pese a los avances, las obras hidráulicas siguen demoradas y restan terminar 13

Veedores ciudadanos estimaron que el nivel de avance del derivador de la 31 es del 92%, pero advierten que puede haber dificultades para conectarlo con el arroyo del gato por las interferencias / gonzalo calvelo

1 de Abril de 2018 | 03:01
Edición impresa

Cinco años atrás, sobre una ciudad aletargada después de un fin de semana “extra largo” y tapizada por toneladas de hojas de otoño, fuerzas y elementos conspiraban para concebir y luego descargar la mayor cantidad de lluvia de la que se tenga registro en la historia platense. Ese diluvio, que se inició a la hora de la merienda y terminó cerca de la medianoche del 2 de abril de 2013, provocó una inundación que se llevó casi un centenar de vidas, y desnudó serias flaquezas en materia de gestión de emergencia, compromiso y capacitación de los funcionarios, mantenimiento de desagües y conductos pluviales, limpieza urbana e infraestructura hidráulica en general. También fue el puntapié inicial para una serie de obras que prometen evitar nuevas tragedias, y que sesenta meses después avanzan, pero aún no están terminadas.

En el área de Hidráulica bonaerense, que gestiona con financiación nacional el “mega plan” contra las inundaciones en la Región (un ambicioso paquete que comprende canalizaciones, ensanchamiento de cauces, perfilado de arroyos, entubamientos, creación de conductos pluviales, construcción de puentes y reubicación de centenares de familias), resumen que entre 51 obras planteadas ya se finalizaron 38 -por 110 millones de dólares- y resta concluir otras 13 -por U$S 83 millones-, que serían inauguradas entre mayo y octubre.

En 2014, cuando se fijaron los plazos iniciales, se dijo que las obras concluían en diciembre de 2016. Desde entonces, los plazos se han ido corriendo uno tras otro. A mediados del año pasado se prometió que las obras “troncales” estarían listas a fines de 2017. Marzo de 2018 se barajó luego como fecha tentativa. Ahora se habla de mediados de año o, como estimó el intendente Julio Garro “las obras están muy avanzadas y posiblemente estén terminadas para 2019” (ver aparte).

Mientras, los asambleístas lanzaron cuestionamientos y denunciaron que las recientes lluvias demostraron que “el funcionamiento integral (de las obras) es deficiente” (ver aparte).

Desde la dependencia que funciona en la órbita de la cartera de Infraestructura de la Provincia adelantan que la reconversión del arroyo El Gato, pieza troncal del sistema de desagües, estará lista a más tardar en mayo. Y que los principales derivadores, que recogerán el agua del sudoeste platense, ya están listos para ser conectados -calle 139/avenida 143- o a punto –calle 50 y avenida 31, donde falta remover el gasoducto de calle 36, que alimenta a toda la ciudad-.

No menos relevante es para la zona Este de la Ciudad la finalización de varias etapas –2, 7, 8, 9, 10, 11, 12 y 13- del arroyo Maldonado; y para las localidades ensenadenses y berissenses de El Dique, Catella, Villa Argüello, Villa Dietri y Barrio Universitario las intervenciones practicadas en las cuencas Zoológico y Watzerbon.

Los portavoces provinciales precisaron que “ya se ha concretado la relocalización de las familias que vivían en las márgenes del arroyo El Gato. Hay 156 viviendas entregadas y se hicieron otras 116 para relocalizaciones transitorias, antes de llegar a las definitivas. Para este año se prevé la entrega de 90 viviendas que ya están en ejecución: 30 en mayo y 60 en septiembre”.

“El grueso de las obras está orientado a que el caudal de los arroyos Pérez y Regimiento, que ingresaban al casco urbano entubados, se recolecte previamente y derive al arroyo El Gato, que es ampliado para conducir ese flujo hasta el Río de la Plata” explica Luis Caruso, director de Hidráulica local: “de ahora en más, los desagües pluviales de la Ciudad sólo tendrán que sacar el agua que se acumule en el casco histórico, sin cargar con el torrente de los arroyos mencionados”.

“Con estas obras, el 70 por ciento de los desagües pluviales del casco urbano se dirigirán hacia el Gato” precisa Caruso: “otro 15 por ciento a la cuenca del arroyo Zoológico -que se canalizó hasta El Dique-, y el restante 15 por ciento al arroyo Maldonado”.

Aunque no todos los datos y las fuentes coinciden -algunas hablan de casi 400 milímetros en algunos puntos y localidades-, esa tarde-noche fatídica de hace un lustro cayeron, de acuerdo con el Servicio Meteorológico Nacional, entre 180 y 200 milímetros de lluvia en apenas tres o cuatro horas. Ese castigo casi bíblico desnudó el mapa que yace bajo el cemento, el de los antiguos valles de inundación, arroyos y bañados, sometidos y escondidos por los entubamientos o rectificaciones al compás de la urbanización.

Para evitar que esto se repita, o al menos minimizar los anegamientos y acelerar la salida del agua ante una nueva catástrofe -improbable pero no imposible-, los ingenieros de Hidráulica doblaron la apuesta: proyectaron canales más grandes, nuevos y más extensos entubamientos, reservorios con mayor capacidad. Al castigado arroyo El Gato, por caso, se le quitaron todas las cualidades naturales que le quedaban a lo largo de kilómetros, para convertirlo en una cuneta descomunal de hasta 40 metros de anchura, con muros laterales verticales de hormigón armado.

El crucial derivador de avenida 31, en tanto, es un conducto subterráneo de doble celda de hormigón armado de cinco kilómetros y medio, en el que cada celda tiene 5 metros de ancho por 3 de altura. El aliviador de avenida 143, también soterrado, tiene cuatro metros y medio por casi tres, y varios brazos afluentes.

En la Comuna afirman que “la Ciudad cuenta con un sistema de monitoreo que permite conocer en tiempo real el estado de los arroyos y actuar de manera preventiva”. Y admiten que “si bien las obras están muy avanzadas -y posiblemente estén terminadas para 2019-, hasta entonces no podemos garantizar que no ocurrirán nuevas inundaciones de diferentes magnitudes; por eso se realizaron trabajos preventivos como reparar más de 3 mil bocas de tormentas y drenajes”.

“Detrás de cada hogar al que entró el agua hay una familia que sufre. Éste es un aniversario que nos duele, y queremos estar junto a los inundados como desde el primer día” señala el intendente Julio Garro: “es una fecha que nos reclama seguir trabajando para no volver a pasar por la misma situación de abandono que vivimos aquel 2 de abril; la diferencia con ese pasado es que estamos por terminar las obras del ‘mega plan hidráulico’, y que el municipio ahora está preparado para asistir a los vecinos ante una emergencia hídrica”.

COLORES DE ALERTA

En la Comuna explican que el Sistema de Monitoreo y Vigilancia Hidrometeorológico cuenta con seis centrales meteorológicas y diez sensores de nivel de arroyos que entregan datos en tiempo real. Y que existe un plan de contingencia ante emergencia o inundación, accesible en la página web www.laplata.gob.ar.

Este plan indica con colores el nivel de riesgo corriente y las acciones a ejecutar en cada situación. El verde alude a una emergencia “convencional que se resuelve con los medios normales de cobertura”. El amarillo implica que deberán motorizarse “mínimas medidas de protección de las personas, bienes o ambiente”. El naranja marca que debe constituirse el Comité de Emergencias Municipal (COEM). Y el rojo, que la emergencia es de tal magnitud que excede a los recursos locales y requiere ayuda provincial y nacional.

JORNADA POR LA MEMORIA

Las asambleas barriales y los familiares de víctimas de la inundación convocaron a la población a sumarse al acto de homenaje y conmemoración que tendrá lugar mañana a las 10 en plaza Moreno. Según se adelantó, será restaurada en la ocasión la marca que fuera pintada sobre calle 12 “para mantener viva la memoria, en reclamo de verdad y justicia que aún no han llegado”.

La jornada se cerrará a las 17.45, momento que coincidirá con el de inicio de las lluvias cinco años atrás y en el que se dejará una ofrenda a las víctimas sobre los jardines del Palacio Municipal.

83
millones de dólares es la inversión estimada para las 13 obras que todavía se encuentran en ejecución. En tanto que se invirtieron más de $1.400.000.000 en las distintas etapas del mega plan hidráulico que ya se completaron en la Región
38
obras hidráulicas contra las inundaciones son las que según las cifras oficiales ya están finalizadas. Sin embargo, aún restan concluir otras 13, por lo que estiman que los trabajos troncales no estarán finalizados antes de mayo
89%
de avance presenta la obra del derivador de la calle 143, según veedores ciudadanos. Tiene como finalidad tomar las aguas de lluvia que provienen del arroyo Pérez y trasladar dichos caudales directamente al arroyo Del Gato.
156
viviendas son las que según cifras oficiales ya se entregaron para la relocalización de las familias que viven a la vera del arroyo Del Gato. Para este año se prevé la entrega de otras 90, que ya están en ejecución.
Sensores
En la Municipalidad de La Plata explican que el Sistema de Monitoreo y Vigilancia Hidrometeorológica cuenta con diez sensores de nivel de los cursos de agua de la Ciudad, que entregan datos en tiempo real. Funciona en distintos arroyos y sirve para obtener datos sobre el comportamiento de los afluentes





Las noticias locales nunca fueron tan importantes
SUSCRIBITE a esta promo especial
Multimedia

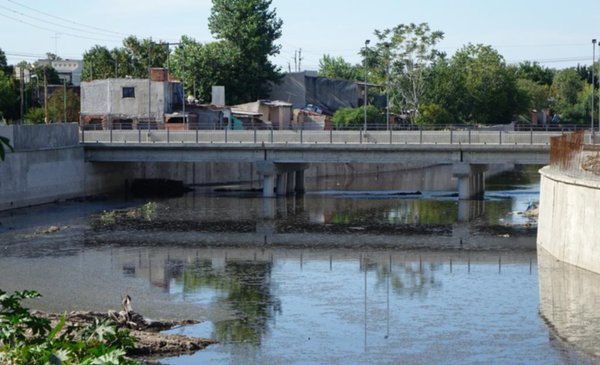

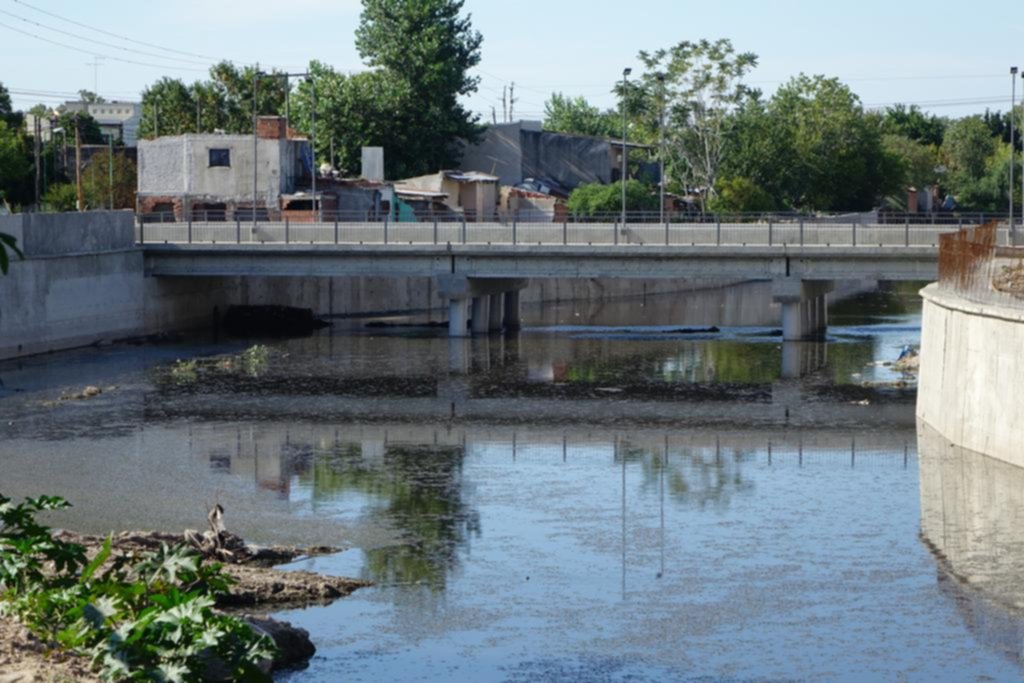

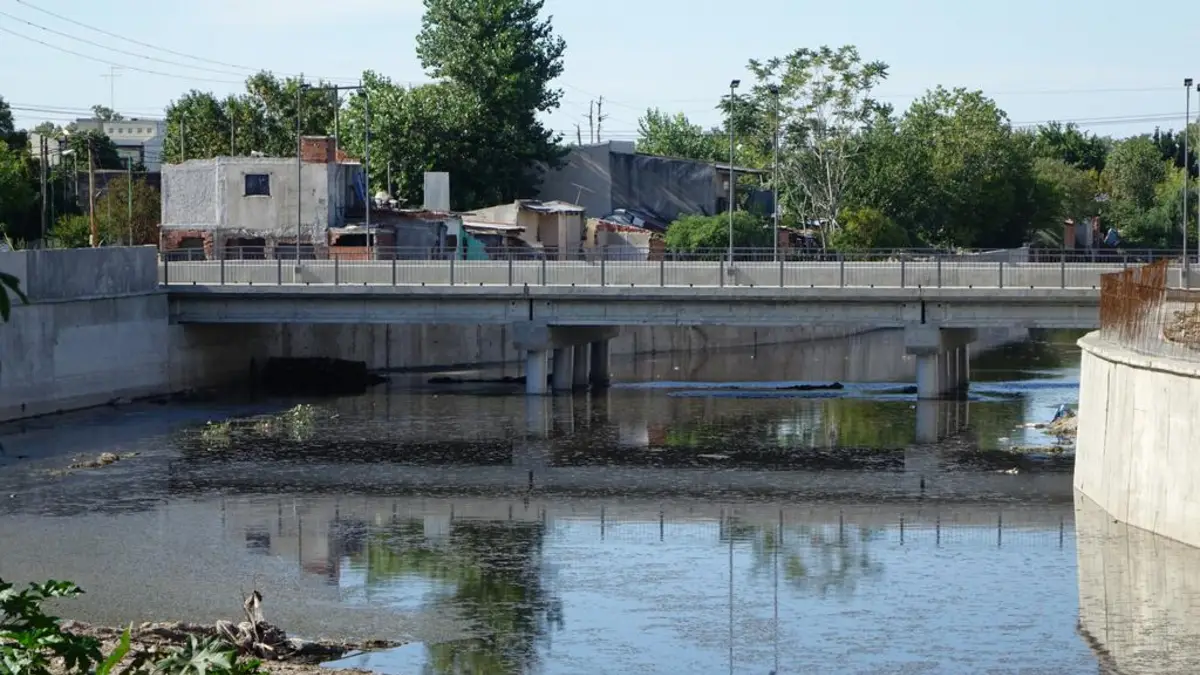

Veedores ciudadanos estimaron que el nivel de avance del derivador de la 31 es del 92%, pero advierten que puede haber dificultades para conectarlo con el arroyo del gato por las interferencias / gonzalo calvelo

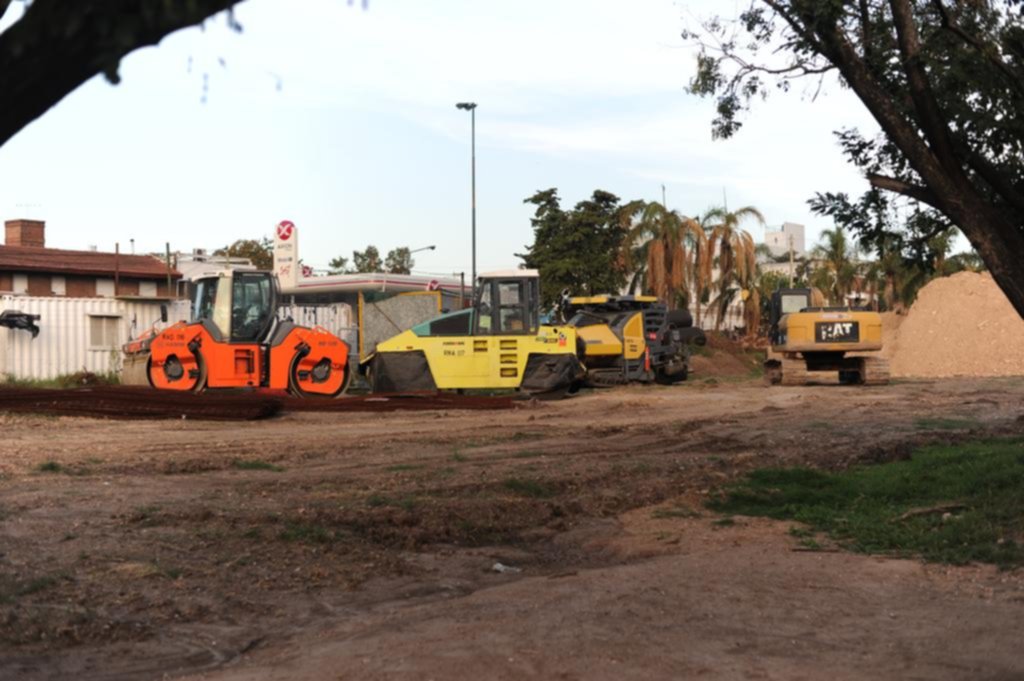

El puente de 12 y 514 ya está habilitado, mientras que el de centenario a esa altura sigue en obra / césar santoro
